O novo abastecemento de Mourente atravesa a N-531 e chega aos Areás

26
  • As obras da canalización principal obrigarán a pechar o acceso rodado ao lugar dos Areás do luns, 13 de xullo, ao venres, 17 de xullo. Estarán autorizados os residentes e os servizos.

As obras de abastecemento da parroquia de Mourente avanzan a moi bo ritmo e na vindeira semana atravesarán a N-531 (estrada de Ourense) para instalar a canalización cara os lugares do Monte e dos Areás. Para facer este tramo é preciso restrinxir o tráfico no acceso ao lugar dos Areás dende a estrada de Ourense.

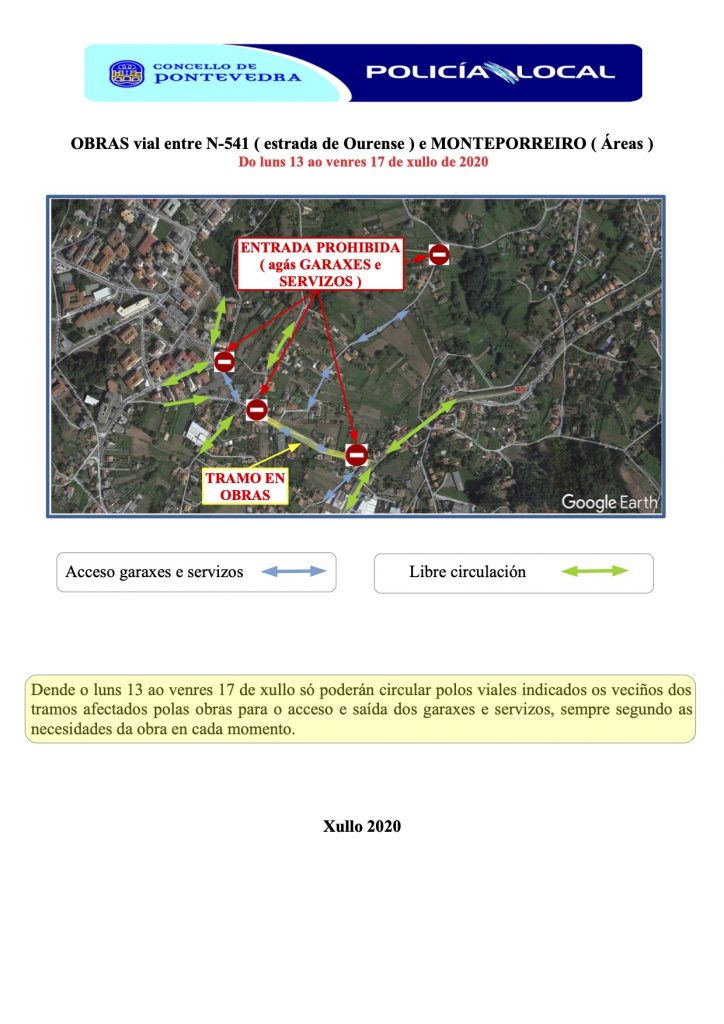

O peche do acceso rodado (só se autorizará o paso a residentes e servizos) será dende o luns, 13 de xullo até o venres, 17 de xullo, dende primeira hora da mañá, para poder instalar a canalización principal na zona.

Na parroquia de Mourente o Concello de Pontevedra, a través da concellaría do Ciclo da Auga, executa tres proxectos de abastecemento. En total 6.393.498,70 euros para dar servizo a 916 vivendas da parroquia, cun investimento de 7.564  euros por vivenda.

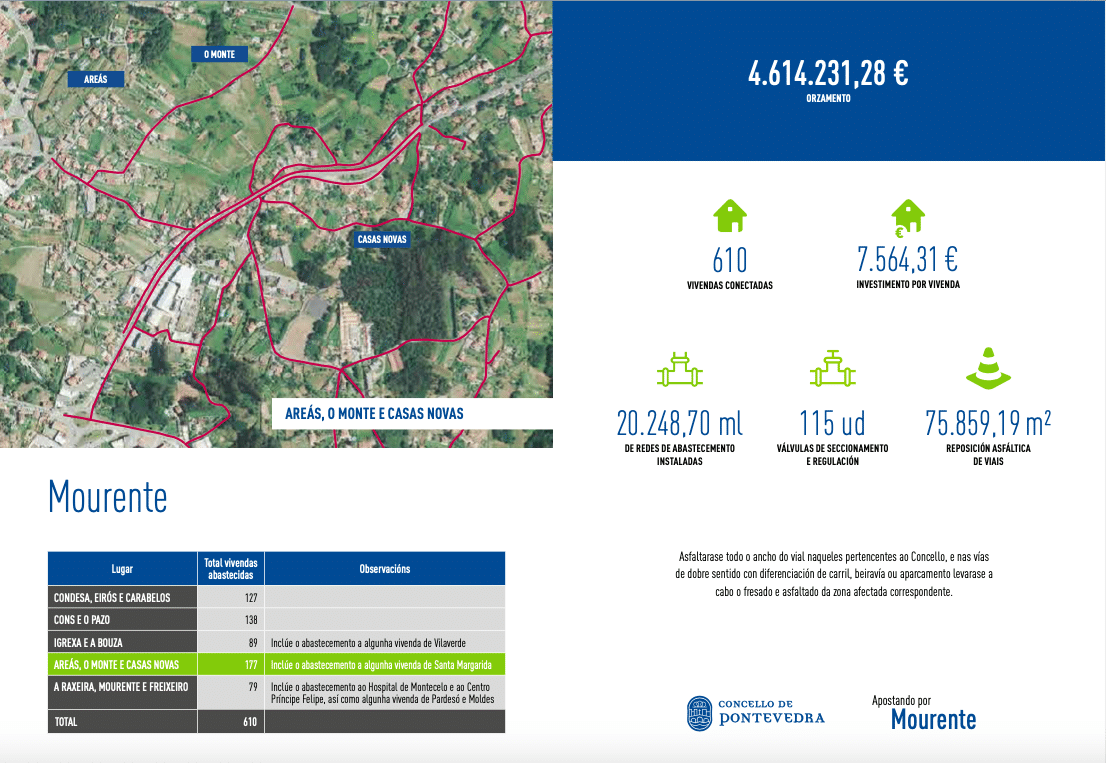

O proxecto que se executa nestes momentos é o da saída 1 do depósito de Castro Senín, que dá servizo a 610 vivendas e ten un orzamento de 4.614.231,28 euros. Dará auga aos lugares de Condesa, Eirós, Carabelos, Cons, O Pazo, Igrexa, A Bouza, Areás, O Monte, Casas Novas, A Raxeira, Mourente e Freixeiro.

Este é o tramo que agora obrigará a pechar ao tráfico o acceso aos Areás dende a N-531.

Dous proxectos máis en Mourente

O segundo dos proxectos é o da saída 2 do depósito de Castro Senín cun orzamento de 1.470.637,96 euros e un prazo de execución de 12 meses. Neste tramo darase servizo a 238 vivendas, 3 naves e 2 locais comerciais, correspondentes aos lugares de O Monte, Casas Novas, San Amaro, Vilaverde, Montecelo, A Barcia, Ría de Abaixo, Santa Margarida, Cons, As Laxiñas, Valdecorvos, Moldes, Pardesó, Freixeiro e Mourente.

E o último dos proxectos para completar o abastecemento da parroquia de Mourente é o da saída da ETAP Lérez cun orzamento de 308.629,46 euros e un prazo de execución de 4 meses. Dará servizo a 63 vivendas dos lugares de Monte Porreiro, Areás, Vilaverde, O Monte e Os Campos.

Na actualidade, dos 58.115.571,31 euros do contrato da auga para o abastecemento  e saneamento no rural, están en execución 33.994.850,59 euros e en licitación aproximadamente 23 millóns.
